2024年11月19日,由江苏省送变电有限公司邻接的南京望江—莫愁220千伏澄莹工程投运,买通了南京西环网多年保供艰苦的“终末一公里”。这亦然该公司电缆业务界限所得回的又一项紧要得益。
南京望江—莫愁220千伏澄莹工程电缆通说念
电缆施工业务是电力开采不行或缺的要害一环。2024年,江苏省送变电有限公司深度整合公司电缆施工资源并进行调处高效经管,抓续强化现场施工全经由管控力度,真切钻研高电压品级电缆土建施工、电缆敷设、附件装配和高压考试等中枢本事界限,全面提高公司中枢竞争力。
智能化本事,纾困解难质问风险
南京秋藤-望江220千伏澄莹工程中的电缆澄莹工程由该公司土建施工分公司承建。该电缆澄莹工程的J3盾构始发井位于南京市建邺区江心洲,距离长江仅300米,驾御地质条目复杂,地下水系丰富,靠近庞大的突涌水和渗漏水风险;其开挖深度25.49米,维持体系复杂,功课面微细,开挖难度大。
该公司土建施工分公司花样总工袁洁君先容说念:“在云平台和手机APP端就能检察每根桩的桩长、垂直度、水泥用量、搅动时分等要害施工参数,处理了桩施工短少有用监管的艰苦,开挖时间也可通过平台检察水位、渗压等降水要害打算,确保水头差在安全范围内。”

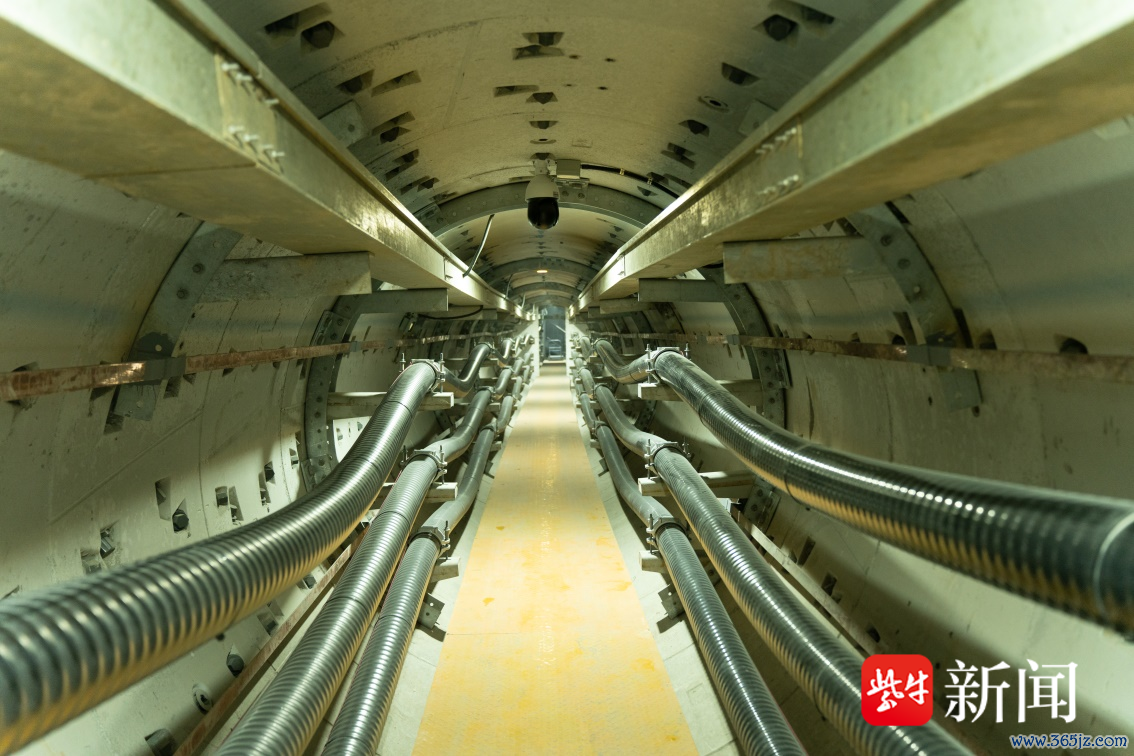

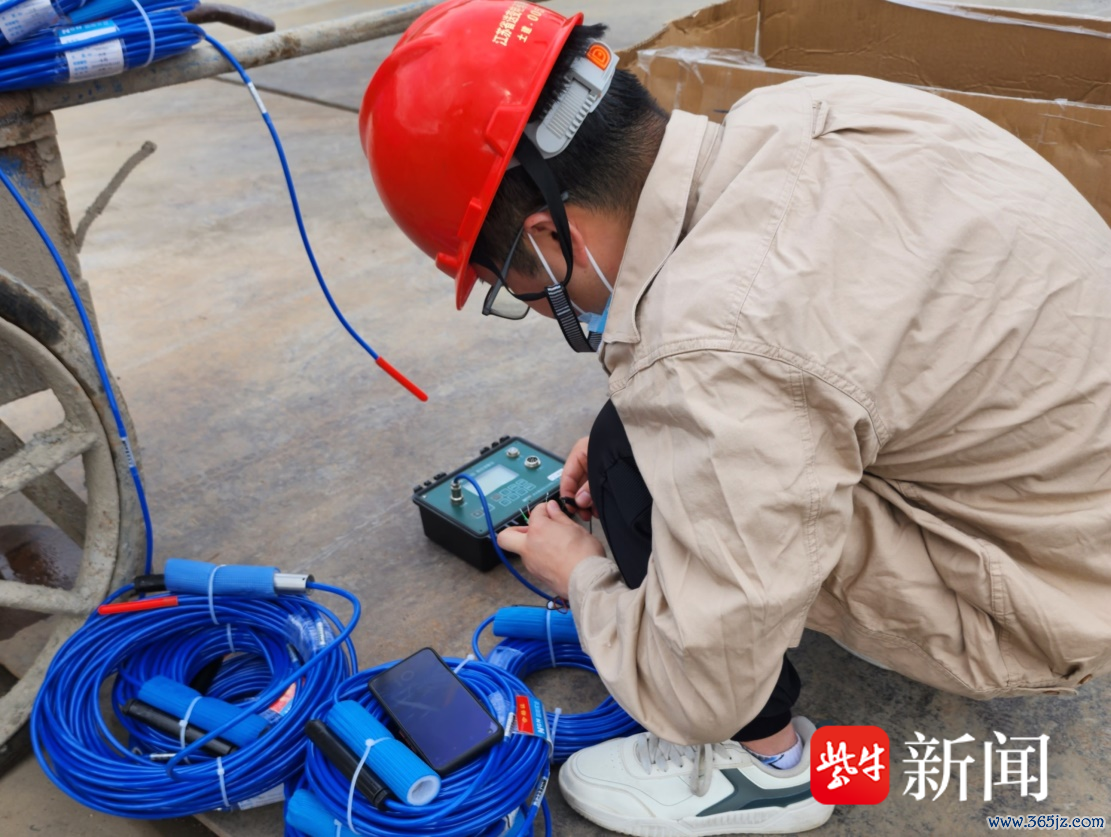

江苏送变电土建施工分公司使命主说念主员进行基坑突涌水监测传感器接线
借助江苏省送变电有限公司自主研发的桩基施工明智管控平台,终明晰桩施工参数及时监测、质地智能评估及劣势自动预警,保险了基坑围护桩和封底桩的成桩质地;在降水井内装配液位监测传感器,及时监测基坑表里水位,并在基坑围护结构薄弱处预埋渗压计,行使多种智能管控技能,为江心洲J3盾构始发井超深基坑安全、高效开挖提供本事保险。
机械化施工,概况东说念主力提高放肆
“要从‘东说念主机料法环’五因素入辖下手,全面强化电缆施工,作念实电缆展放决议,提高机械化施工智商。”江苏省送变电有限公司执行董事、党委文书丁说念军在对该公司土建施工分公司调研时强调。
南京望江-莫愁220千伏电缆澄莹工程全线地下施工,为了克服特出25米的最大垂直落差,功课空间有限,以及照明和透风条目差等不利条目,2024年3月26日,该公司土建施工分公司立异应用“电缆展放平台+运送导轮+电缆运送机”的方式敷设电缆。

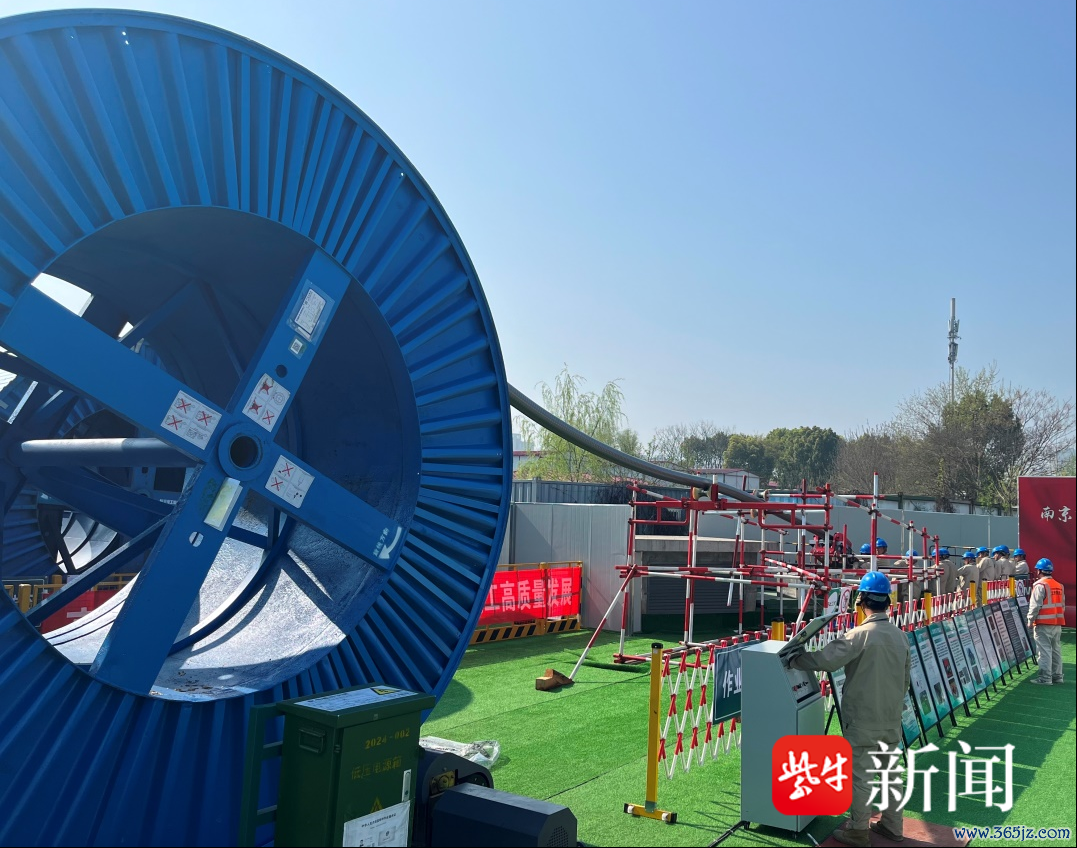

江苏送变电土建施工分公司使命主说念主员在望莫线工程现场进行电缆展放
“该套设备承载力强、装配方便,施工东说念主员在敷设时间不错及时监控电缆展放速率、导轮运转情况,在电缆打弯时进行点动运送,确保电缆敷设功课高效可控。”该公司土建施工分公司花样认真东说念主殷蔚先容。
通过合理当用机械化施工,得手终了“科技减东说念主、机械替东说念主”,望莫线工程举座工期得以裁减了近30天,为迎峰度冬前投运打下了坚实的基础。
精益化经管,对标工艺严控质地
2024年10月8日,望莫线工程下关~宁海路电缆切改在初始纯碎内进行,新旧电缆犬牙相错,存在大落差电缆敷递次工,该公司土建施工分公司基于以往示范工程优化本事决议,屡次论证施工机具摆放位置、电缆转弯点及支架固定位置,从而保证电缆敷设质地。

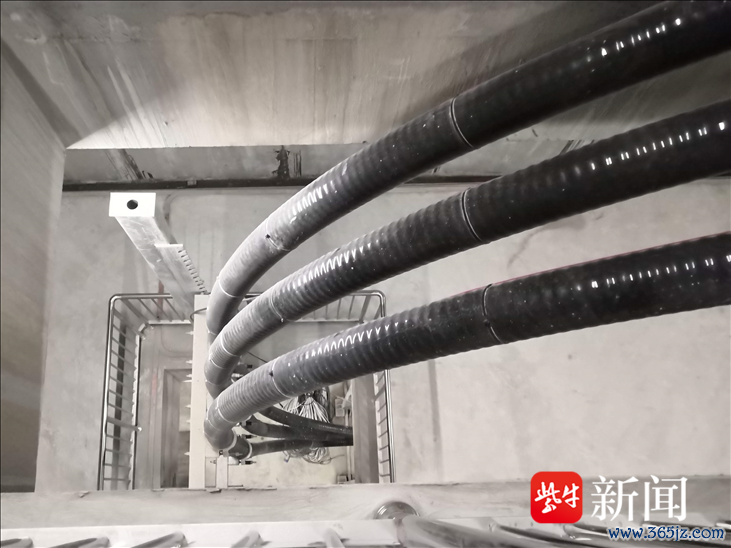

望莫线电缆澄莹工程电缆转弯现场相片
殷蔚称,“为保险电缆敷递次工质地,咱们往往会在大落差、急转弯处进行三维建模,合理霸术电缆敷设旅途,从而确保电缆障碍半径骄傲要求。”
针对全线电缆支架加工、接地制作、电缆敷设等施工门径,该公司土建施工分公司严格落实“首件样板”验收轨制,按照工序开展示范段施工,与开采经管单元加强交流,确保工程制品一次成型、一次成优,幸免因交流不畅导致毋庸返工。
当今,该公司土建施工分公司正全力鼓动“基于云平台的电缆智能化敷设谈判”花样,积极开展电缆施工机械调处平台的行使,勤快全标的提高江苏省送变电有限公司电缆机械化施工率,推动该公司电缆工程由干事密集型向装备密集型转机,同期也为行业顾忌、索要出可复制、可推论的机械化施工应用教育。(王世睿)
